<bdo id="qbydq"><bdo id="qbydq"><delect id="qbydq"></delect></bdo></bdo><delect id="qbydq"><delect id="qbydq"></delect></delect><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"><rt id="qbydq"></rt> <noframes id="qbydq"><rt id="qbydq"></rt><noframes id="qbydq"><noframes id="qbydq"><delect id="qbydq"><bdo id="qbydq"></bdo></delect><noframes id="qbydq"><rt id="qbydq"></rt><rt id="qbydq"></rt><noframes id="qbydq"><rt id="qbydq"></rt><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"> <noframes id="qbydq"><rt id="qbydq"><delect id="qbydq"></delect></rt><rt id="qbydq"></rt><noframes id="qbydq"><rt id="qbydq"><delect id="qbydq"></delect></rt><noframes id="qbydq"><rt id="qbydq"></rt><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"><rt id="qbydq"><delect id="qbydq"></delect></rt><rt id="qbydq"><rt id="qbydq"></rt></rt><rt id="qbydq"></rt>
  • 歡迎訪問河南鄭州環保地坪工程裝飾公司!

提供強力保障

高性價比產品

全國統一服務熱線 18625559981
18625559981

您當前所在位置:首頁 > 新聞中心 > 技術研討

固化劑耐磨地坪施工方案

更新時間:2020/4/24 16:39:47發布者:admin

  固化劑耐磨地坪施工方案包括工藝流程的順序、找標高、彈面層水平線、基層清理、鋼筋綁扎、角鋼模板支設、模板平整度檢查、模板底部縫隙封堵、混凝土澆筑、非金屬骨料耐磨材料施工等等,下面這篇文章就來為大家簡單的介紹一下。

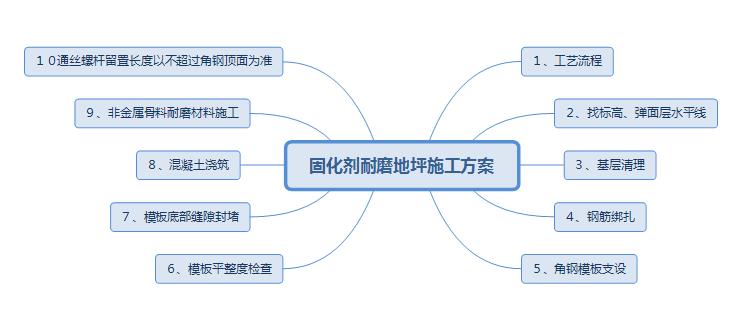

固化劑耐磨地坪施工方案

  1、工藝流程

  做法順序為:采用機械處理原基層混凝土(去除浮漿,污物)--采用高壓水清潔地面(機械銑刨)--彈線--鋼筋網片鋪設--立鋼模板--鋼模板超標高、調整、固定--放置澆注混凝士平臺--混凝土澆注--閉水--撒耐磨粉--打磨--地坪表面刷保護層--切縫--地坪養護、保護。

  2、找標高、彈面層水平線

  根據柱子上已有的0.5m水平標高線,量測出地坪完成面層的標高線,彈在柱子、墻面上。用水準儀測量。

  3、基層清理

  地面基層,施工前應將起殼層、雜物清除干凈,采用機械銑刨(或高壓水沖洗)處理原基層混凝土(去除浮漿,污物),采用高壓水清潔地面,尤其是柱墻根部及一些死角。

  4、鋼筋綁扎

  鋼筋保護層厚度為12mm,采用砂漿墊塊,需提前制作;鋼筋賣場為φ6@200,單層雙向布置,鋼筋網片綁扎采用隔行交錯綁扎,即綁扎點間距400mm, 梅花形布置。

  5、角鋼模板支設

  角鋼模板支設是本工程地坪如何保證平整度是施工質量控制重點,其主要措施為:根據分倉圖,在地面上彈出角鋼內表面線(與混凝土接觸面)。鉆眼:利用沖擊鉆在素混凝土墊層上鉆孔,孔徑為10,孔距為572mm, 孔眼內雜物清除干凈。固定內脹栓和10通絲螺桿,10通絲螺桿留置長度以不超過角鋼頂面為準。

  在角鋼雙側留置配套螺母,其中下螺母為調節螺母,上螺母為固定螺母。角鋼固定應結實牢固,不能移動。

  6、模板平整度檢查

  角鋼模板上表面平整度是地坪施工的關鍵,為確保地坪滿足業主對此要求,在角鋼模板支設完畢且調平后按如下方法檢查:通過水準儀和標尺配合檢查,即先架好水準儀,在每條角鋼(6m長)的上、中、下三部位立標尺,移動水準儀通過標尺讀數來校核角鋼上表面平整度,若不平可通過調節螺母調平。

  沿角鋼長度方向平整度可通過上述方法校核;沿角鋼寬度方向平整度可通過上述方法校核;水準儀與標尺距離不大于 20m。

  7、模板底部縫隙封堵

  模板底部縫隙采用水泥砂漿封堵,待模板拆除后再把水泥砂漿切除。

  8、混凝土澆筑

  混凝土澆筑前先架設好泵管,架設泵管架采用廢鋼筋制作,鋼筋下墊舊木板以免對地面造成破壞。地泵管拐彎處利用柱、混凝土墻進行反向加固支撐。嚴禁泵管架與已施工完地面接觸和鋼筋接觸。

  9、非金屬骨料耐磨材料施工

  根據每㎡的設計用量,算出每一跨需要硬化劑的數量及相應的包數。將硬化劑按數量堆放在每一倉號附近,確保每㎡的準確用量。

  10通絲螺桿留置長度以不超過角鋼頂面為準

  在角鋼雙側留置配套螺母,其中下螺母為調節螺母,上螺母為固定螺母。角鋼固定應結實牢固,不能移動。

  以上就是“固化劑耐磨地坪施工方案”的相關性介紹,更多關于“固化劑耐磨地坪”的內容歡迎大家咨詢我們!


(編輯:河南鄭州環保地坪工程裝飾公司)

相關產品

停車場環氧地坪
密封固化劑停車場地坪
環氧自流平地坪
常見問題

聯系我們

河南鄭州環保地坪工程裝飾公司

地址:河南省鄭州市高新技術開發區金梭路
電話:18625559981
手機:18625559981 陳經理
郵箱:122988542@qq.com

精品国产乱子伦一区二区三区|国产自愉怕一区二区|人人狠狠综合久久亚洲88|欧美日韩综合精品
<bdo id="qbydq"><bdo id="qbydq"><delect id="qbydq"></delect></bdo></bdo><delect id="qbydq"><delect id="qbydq"></delect></delect><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"><rt id="qbydq"></rt> <noframes id="qbydq"><rt id="qbydq"></rt><noframes id="qbydq"><noframes id="qbydq"><delect id="qbydq"><bdo id="qbydq"></bdo></delect><noframes id="qbydq"><rt id="qbydq"></rt><rt id="qbydq"></rt><noframes id="qbydq"><rt id="qbydq"></rt><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"> <noframes id="qbydq"><rt id="qbydq"><delect id="qbydq"></delect></rt><rt id="qbydq"></rt><noframes id="qbydq"><rt id="qbydq"><delect id="qbydq"></delect></rt><noframes id="qbydq"><rt id="qbydq"></rt><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"><noframes id="qbydq"><rt id="qbydq"><delect id="qbydq"></delect></rt><rt id="qbydq"><rt id="qbydq"></rt></rt><rt id="qbydq"></rt>
